Avancement

Avancement par quantité linéaire

Pour la mesure de l’avancement, une nouvelle méthode a été ajoutée. Celle-ci est semblable à la méthode « Quantité (segment) » mais en version simplifiée. Elle suppose en effet une distribution linéaire de la quantité, raison pour laquelle uniquement la quantité réalisée sera demandée (la distance sera déduite de cette valeur). Pour rappel, la méthode « Quantité (segment) » impose également de déterminer la localisation de la quantité réalisée.

Unité de temps des « valeurs de performance »

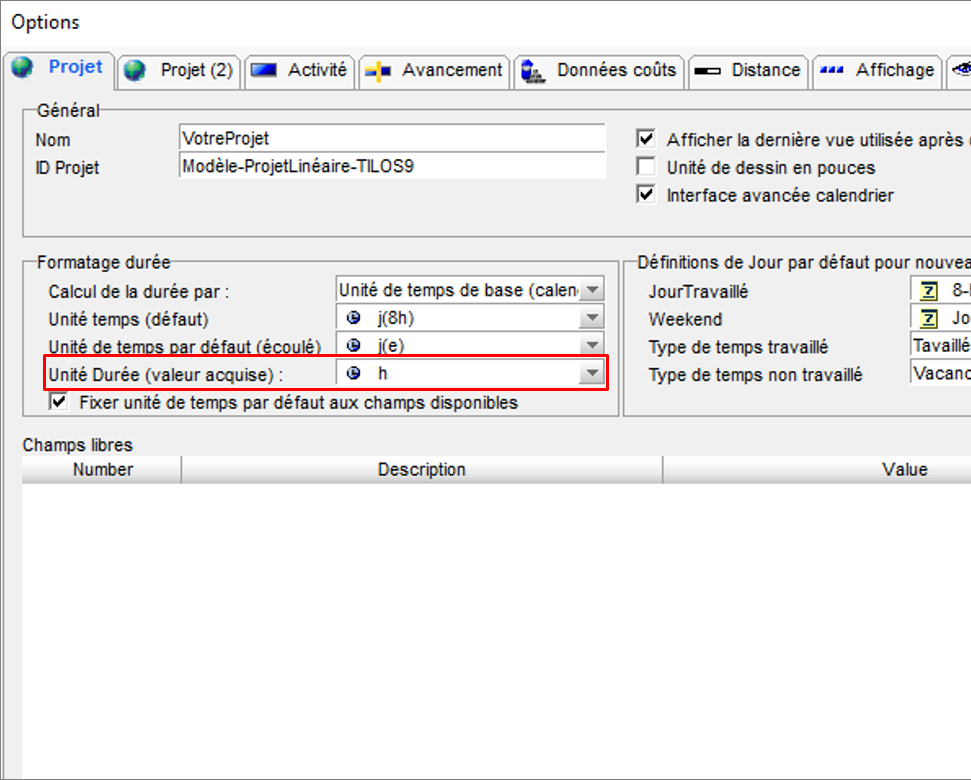

Précédemment exprimée uniquement en heures, l’unité de temps à utiliser pour toutes les valeurs comparées à la référence (retard, avance, performance…) peut s’exprimer différemment. Dans le menu « Outils » puis « Options », onglet « Projet », indiquez dans le champ « Unité Durée (valeur acquise) » l’unité à utiliser.
