Le WBS et le LBS
- Un WBS puissant / Work Breakdown Structure ou Structure de Découpage de Projet
Tilos 9 se dote d’un WBS puissant qui permet de structurer les activités dans le diagramme de Gantt.

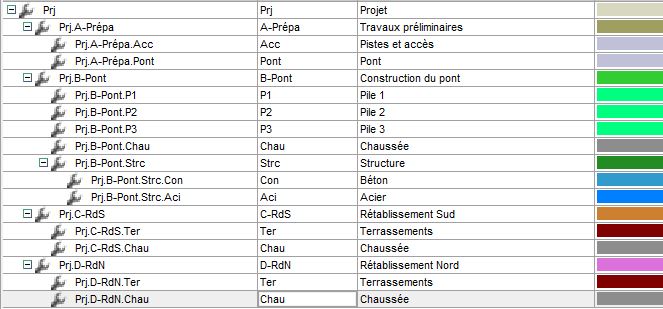

Illustration avec un WBS très simple pour la construction d’un pont :

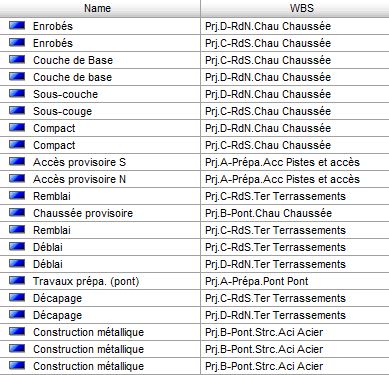

Créons ensuite des des tâches auxquelles nous affectons un code WBS (directement depuis TILOS ou en les important depuis Excel ou d’un outil de planification tiers) :

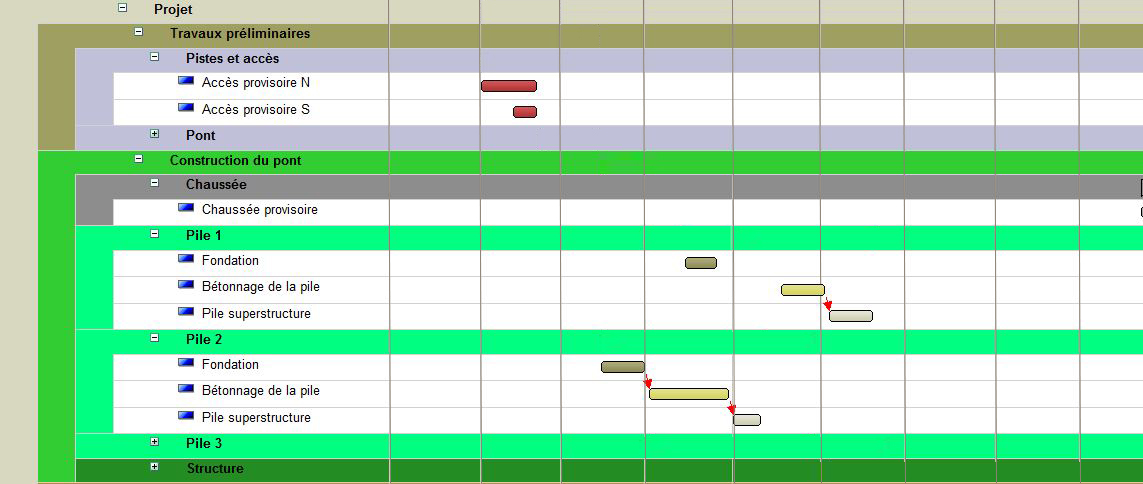

Dans le diagramme de Gantt, nous choisissons l’affichage WBS et déterminons jusqu’à quel niveau nous souhaitons descendre :
- Un LBS très utile / Location Breakdown Structure ou Structure de découpage géographique

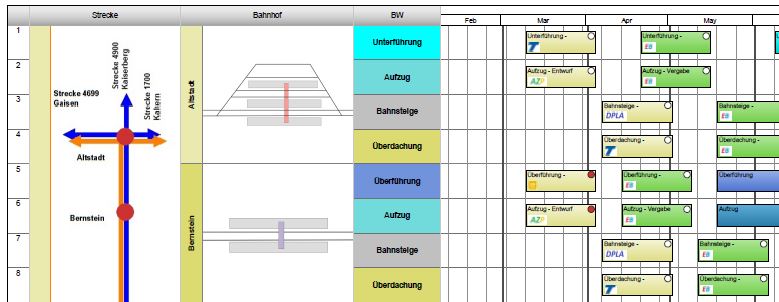

Le LBS est dorénavant disponible dans TILOS, grâce à l’amélioration des catégories. Il permet de créer la structure géographique arborescence du projet et d’organiser les activités sur cette même structure :
