Les récapitulatifs WBS et de catégories

Le WBS et le LBS ne servent pas uniquement au diagramme de GANTT. En effet, ces deux structures sont utilisables dans le planning chemin de fer pour afficher des activités récapitulatives WBS ou des récapitulatives LBS.

Prenons un exemple, le planning suivant est un planning « chemin de fer » détaillé dont les activités sont rattachées à un WBS :

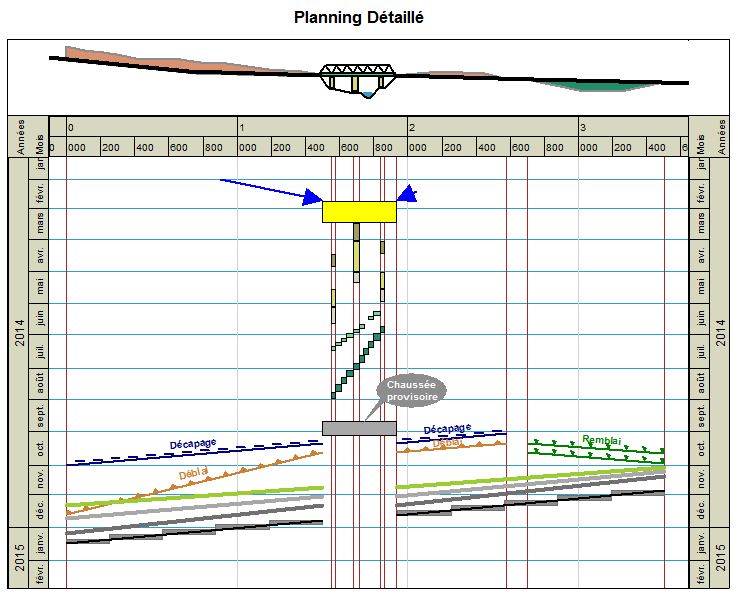

TILOS-9-Vue-Mixte-planning-detaille

Voici le planning « chemin de fer » WBS de ce même projet :

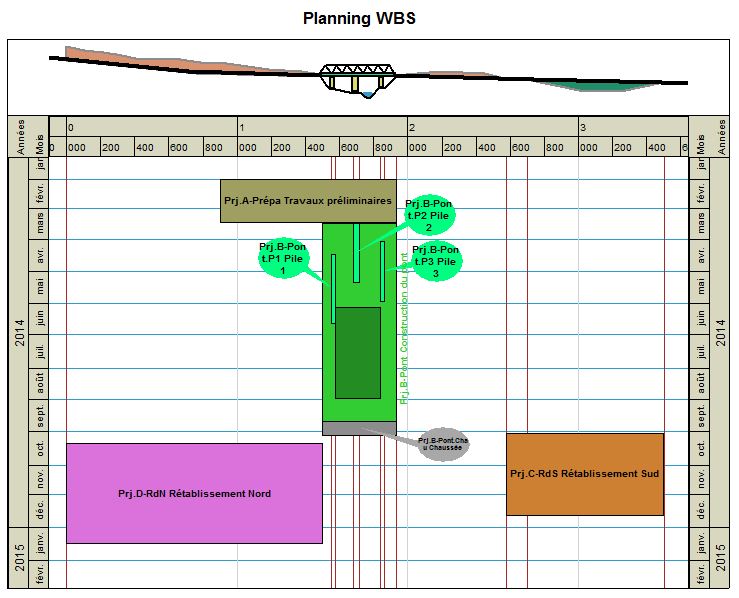

TILOS-9-Vue-Mixte-planning-wbs

Cela signifie dorénavant que l’on peut complètement s’affranchir des récapitulatifs de tâches pour afficher des niveaux différents dans le chemin de fer.

Également, ce qu’il est possible de faire avec le WBS, nous pouvons aussi le faire avec des catégories et afficher dans le planning « Espace-temps » uniquement les enveloppes des activités possédant une ou plusieurs catégories (zones, métiers, etc.) :

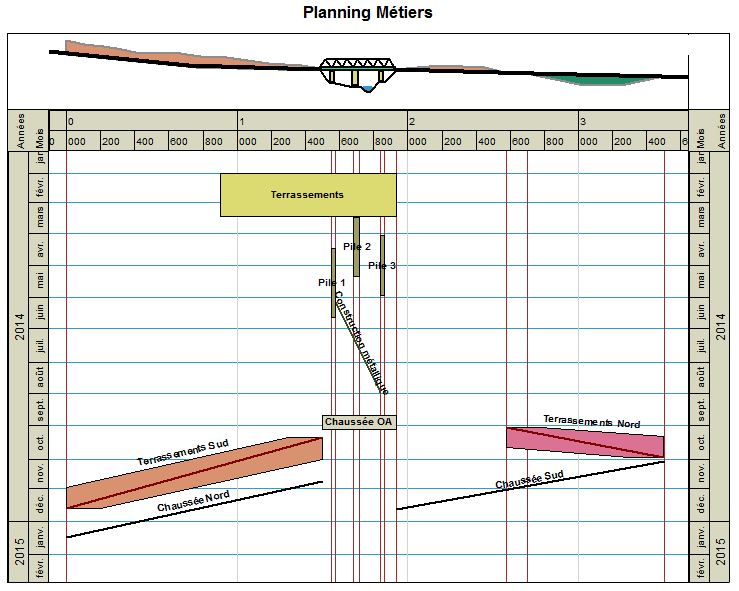

TILOS-9-Vue-Mixte-planning-categories
